Cronograma realista de una reforma: fases y tiempos

Los retrasos en una reforma rara vez vienen de un solo día perdido: vienen de holguras inexistentes, materiales con plazo de fabricación largo y decisiones de diseño tomadas demasiado tarde. Un cronograma útil no promete magia; ordena dependencias reales y deja aire donde la experiencia dice que aparece fricción en obra doméstica.
Aquí verás cómo construir un calendario por fases, qué rangos orientativos suelen manejar las viviendas medias y cómo distinguir un retraso inocuo de uno que arrastra instalaciones, solados y carpintería de forma encadenada. También importa alinear pedidos de material y liquidez semanal con el avance previsto. Ese criterio reduce retrabajos y protege la calidad final de los acabados visibles.

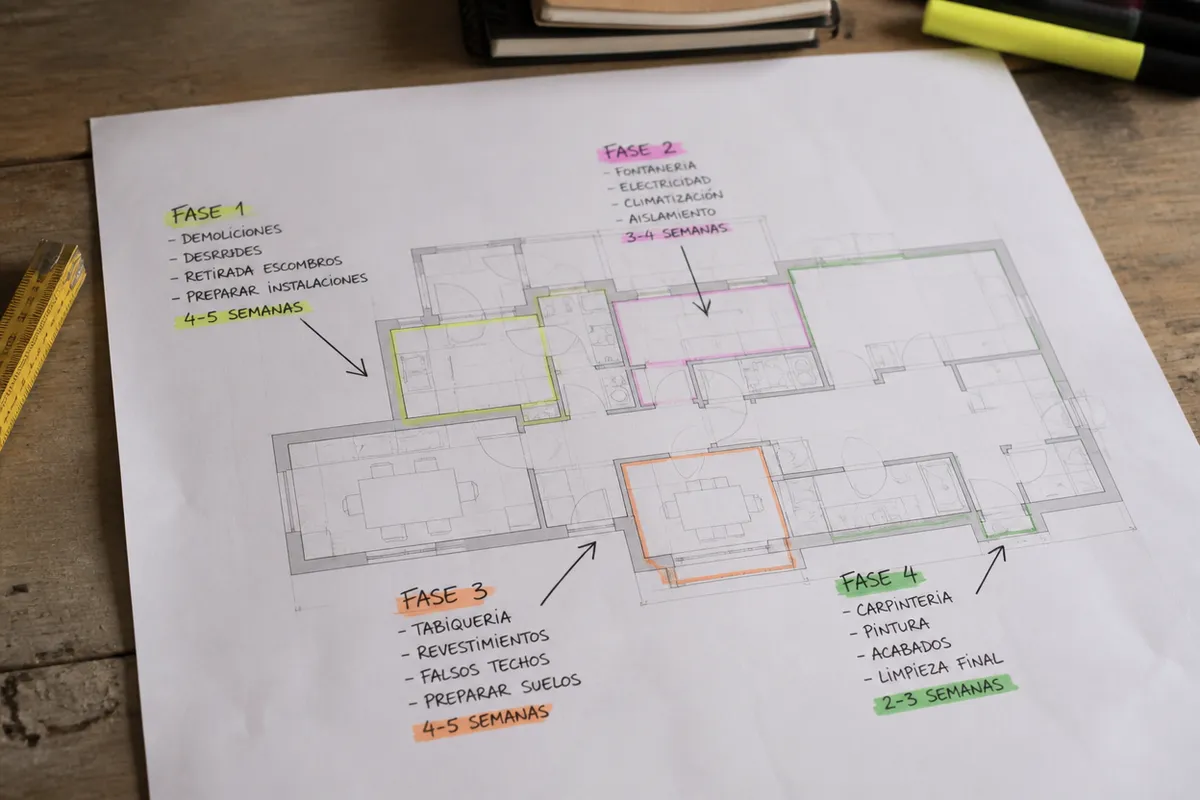

Fases y dependencias reales
Empieza listando dependencias claras: no tiene sentido pintar antes de terminar electricidad, ni colocar encimeras antes de que los muebles estén nivelados y las tomas cerradas. El calendario debe reflejar esa cadena de trabajo, no solo una suma de días sueltos por gremio sin relación visible entre sí en el documento. Pide una valoración escrita si el alcance cambia respecto a lo inicialmente acordado.
Los rangos orientativos ayudan a planificar mudanzas y pedidos, pero no son plazos contractuales universales. Cada edificio aporta condicionantes propios: acceso del contenedor, uso de ascensor de obra, normas de la comunidad o forjados irregulares que alargan nivelaciones y secados más de lo esperado. La habitabilidad diaria de la casa depende más de estos detalles que de la foto de entrega.
- Preparación y protecciones: entre dos y cinco días.
- Demolición y retirada de escombros: de tres a diez días según alcance.
- Tabiquería y obra gruesa: una a tres semanas.
- Instalaciones: una a cuatro semanas según complejidad.
- Solados, alicatados, carpintería y remates: dos a seis semanas.
Holguras que conviene reservar
Añade margen explícito a encimeras, ventanas y armarios a medida, y a cualquier visita de comunidad si la obra afecta a bajantes o fachada. También cuenta el tiempo de secado: morteros, impermeabilizaciones y nivelaciones no se aceleran sin riesgo de fallos posteriores difíciles y caros de reparar bien. Un malentendido aquí suele costar más que el tiempo invertido en aclararlo al inicio.
Si la vivienda permanece habitada, el calendario se alarga porque se trabaja por zonas, hay más protecciones diarias y menos franja continua de trabajo intenso. Ese alargamiento debe estar previsto en el acuerdo inicial, no aparecer como sorpresa desagradable a la tercera semana de obra. Comprueba que todas las ofertas comparadas tratan este punto con el mismo alcance.

Cómo leer un retraso con criterio
Un retraso breve en demolición puede ser irrelevante si no bloquea mediciones críticas posteriores. Un retraso de dos semanas en fontanería o electricidad suele arrastrar solados, alicatados y carpintería. Prioriza el seguimiento diario en instalaciones y en todos los elementos fabricados a medida para la vivienda. Deja constancia en el briefing para que no se pierda entre mensajes sueltos de chat.
Pide hitos verificables con visita presencial o evidencia fotográfica clara de cada cierre. Un porcentaje de avance sin prueba es una cifra cómoda para la conversación, no un control real de obra. Mejor un checklist de puntos cerrados que una curva de progreso genérica sin detalle. En edificios plurifamiliares, este aspecto también afecta a la convivencia con vecinos.
Pedidos y cadena de suministro
Encarga materiales de plazo largo cuando la medición sea estable, no en el briefing inicial si aún puede cambiar la distribución de tabiques. Medir dos veces y pedir una suele salir más barato que pedir dos veces y pelear devoluciones o acumular sobrantes inútiles en un trastero improvisado. Si reformáis por fases, documentad lo ejecutado para no contradecirlo en la siguiente oleada.
Alinea calendario y liquidez semanal con honestidad: la obra también se para por falta de material en casa o por certificaciones de partida no revisadas a tiempo. Un buen planning incluye fechas de pedido y de entrega, no solo fechas teóricas de colocación en obra. Prioriza la seguridad y la estanqueidad antes que cualquier mejora solo estética.
Cómo cerrar el plan sin dejar cabos sueltos
Antes de firmar el inicio de obra, contrasta uso real, instalaciones y techo económico en un mismo documento. Si solo se mira la estética o una fecha optimista, es fácil aprobar una secuencia que luego obliga a rehacer rozas, pendientes o encuentros cuando el material ya está pedido.
Convierte las decisiones abiertas en una lista con responsable y fecha límite. Los cambios sobre la marcha son normales en reformas, pero dejan de ser peligrosos cuando se anotan con coste, plazo y qué partida desplazan. Sin ese registro, la memoria oral de la obra suele ser demasiado optimista.
- Brief de usos y prioridades firmado por quien decide el presupuesto.
- Croquis con puntos de agua, luz y climatización estables.
- Calendario por hitos verificables, no solo por porcentaje de avance.
- Reserva de imprevistos separada de los upgrades estéticos.
Para ampliar criterios relacionados, conviene leer también: Vivir en casa durante la reforma, Cómo leer un presupuesto de reforma.
Un buen cronograma hace visibles las dependencias y convierte los imprevistos en desviaciones gestionables. Sin holguras previstas ni hitos verificables, la fecha final de entrega es solo un deseo compartido entre las partes. Una muestra in situ bajo la luz real de la vivienda orienta mejor que el catálogo de tienda.
Relacionados

Planificación
Cómo vivir en casa durante una reforma
Zonificación, baño provisional, control de polvo, ruido y logística diaria para habitar la vivienda mientras se ejecuta una reforma.

Presupuestos
Cómo leer un presupuesto de reforma sin perderte
Cómo interpretar partidas, mediciones, exclusiones e impuestos en un presupuesto de reforma para comparar ofertas con el mismo criterio.

Planificación
Cómo planificar una reforma integral sin improvisar
Orden de decisiones, documento de necesidades y fases para planificar una reforma integral residencial con menos sobrecostes e imprevistos evitables.

Planificación
Qué decidir antes de empezar una reforma
Lista práctica de decisiones previas de distribución, instalaciones y nivel de acabado que evitan cambios caros cuando la obra ya está abierta.
